发布时间:2020年06月19日 [返回列表]
清水混凝土模板施工技术在清水混凝土的施工环节中属于核心工序,清水模板施工工艺对于整个建筑的质量有着直接的影响。因此清水混凝土模板的面板质量、加工精度、支撑体系的刚度都要高于普通结构混凝土的模板,而清水混凝土模板的施工难度也远高于普通模板。在这里我们通过益汇达近年来在清水混凝土施工过程中所总结的清水模板施工控制要点进行简单分析。
01 图纸深化设计及专项施工方案技术准备
在施工前应充分熟悉设计图纸,明确清水混凝土范围和类型,并应及时参与组织参加清水混凝土设计交底会议,尽快确定项目清水混凝土施工工艺。合同签订进场后,应尽快组织清水混凝土深化设计人员进场,进行详尽的施工图深化设计,并应综合考虑现场各施工段的划分及施工工序对清水混凝土饰面效果的影响,根据项目自身特点进行详细的施工方案深化设计。

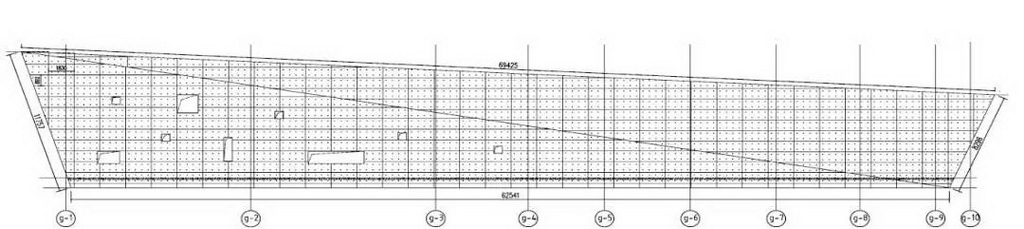

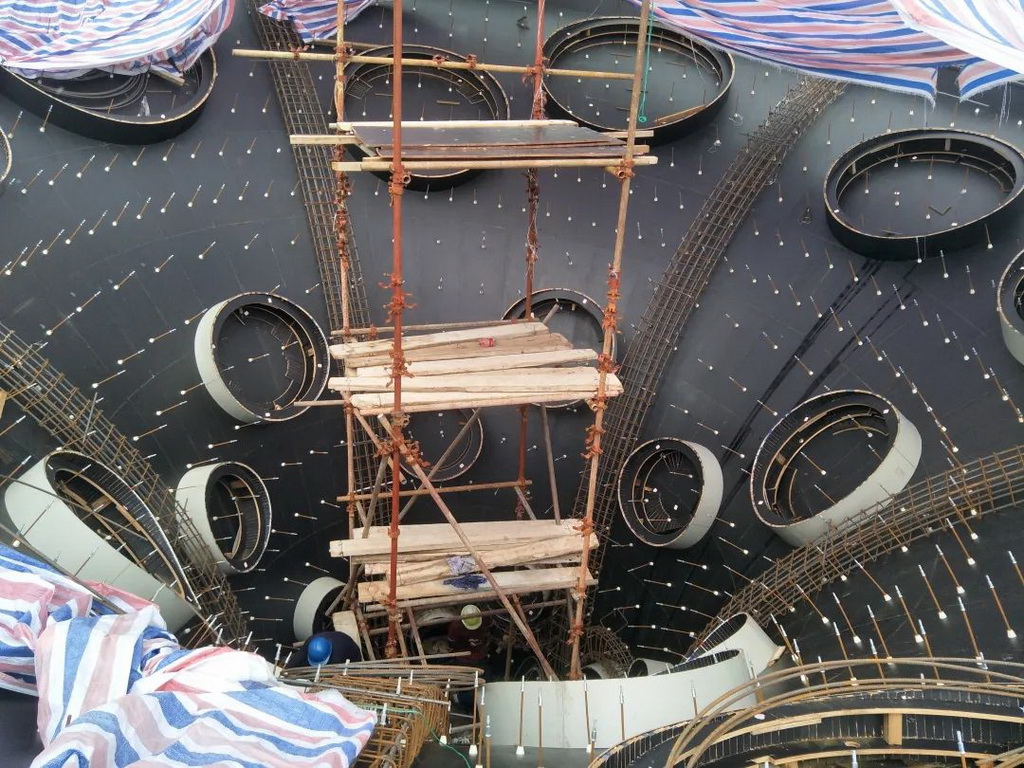

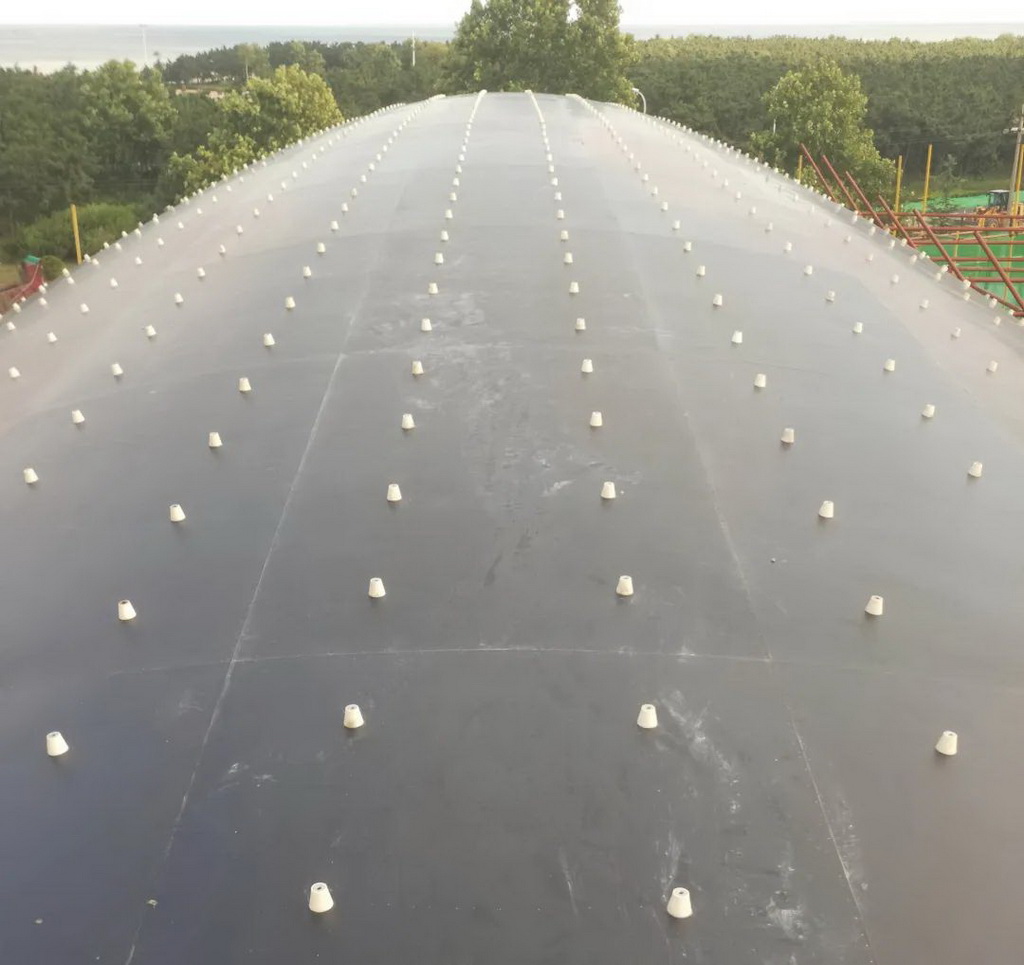

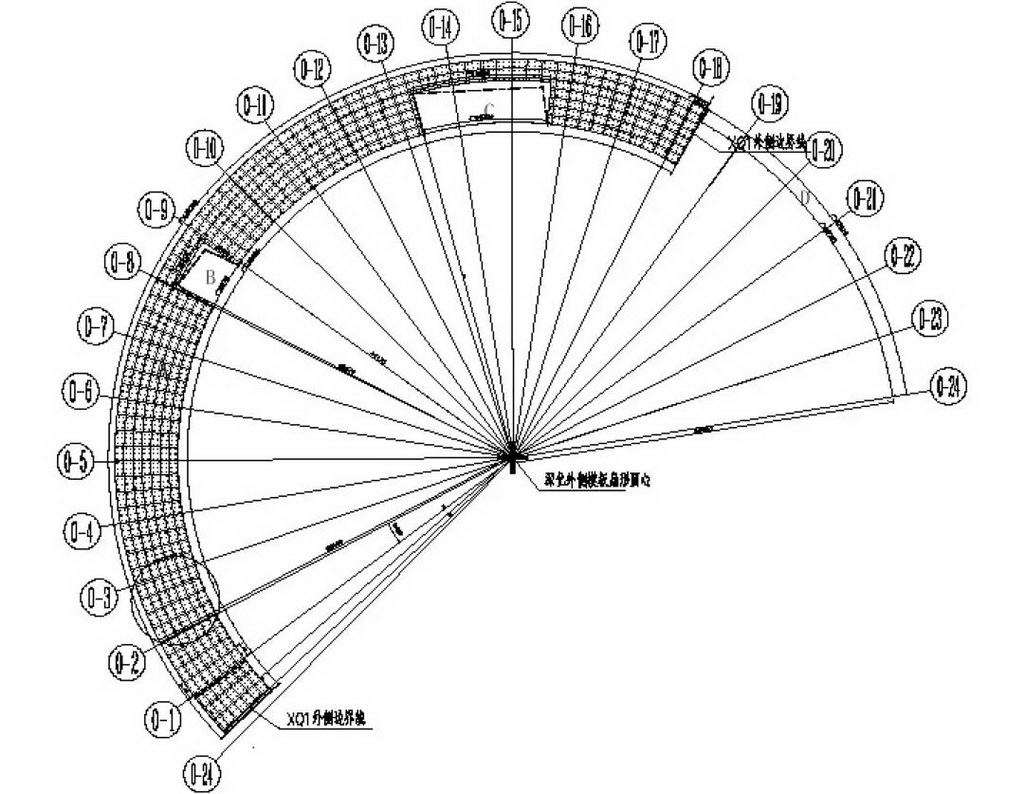

▲弧形墙模板排版深化设计图

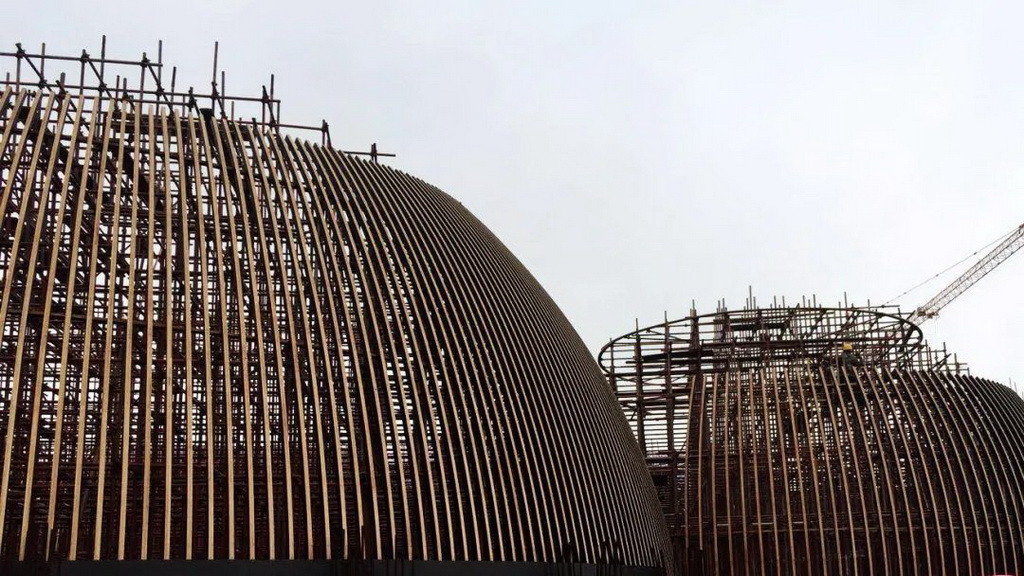

▲整体建筑RHINO模型深化设计
▲斜墙模板排版深化设计图
02
清水混凝土模板体系要求
为满足不同项目清水混凝土具体质量要求,清水混凝土模板体系应符合下列规定:
(1)清水混凝土模板体系的选择应根据工程设计要求和工程具体情况确定,满足清水混凝土质量要求;所选择的模板体系应技术先进、构造简单、支拆方便、经济合理;

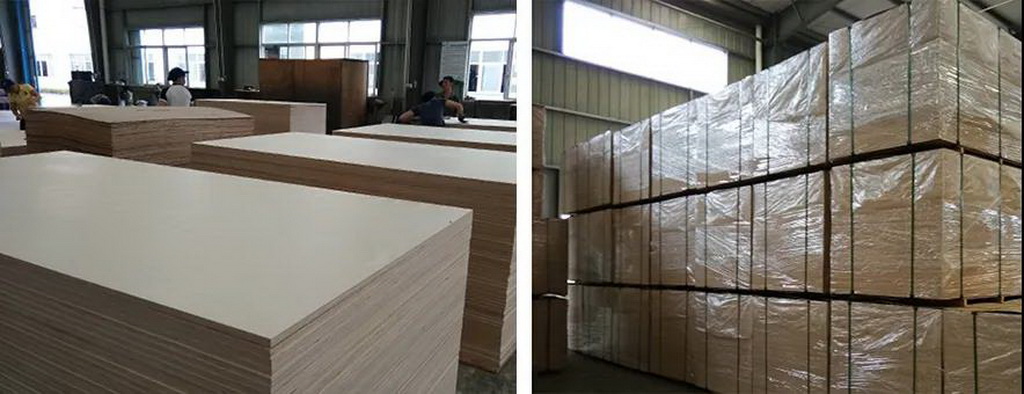

(2)清水混凝土模板面板可采用桉木芯材进口太尔膜层覆膜板、胶合板、竹纤维板、钢板、塑料板、铝板、玻璃钢等材料;
益汇达清水模板主要技术要求:

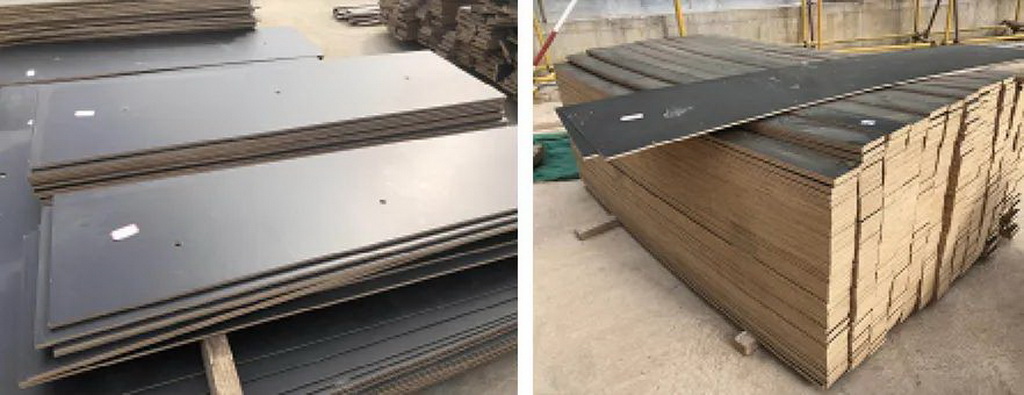

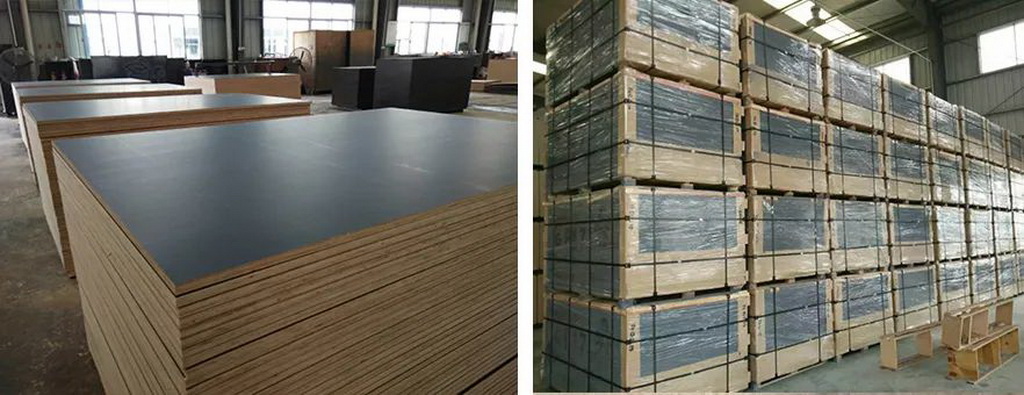

1)胎板采用国产桉木芯材,进口太尔酚醛胶粘接,9层芯板完成机压后,砂光处理表面木屑,两侧贴整张桦木面皮,机压后砂光值要求厚度17±0.1mm。
2)模板表层成形膜纸采用芬兰原装进口太尔膜纸,机压成形后裁封边,确保清水面99%优良表层后,表面做封塑防污处理后,方可打包运输至使用工地。防污层在模板安装后拆除,交下一道工序施工。
(3)清水混凝土模板骨架材料应顺直、规格一致,应有足够的强度、刚度,且满足受力要求,宜采用能可靠保证成型质量的铝合金材质背楞。

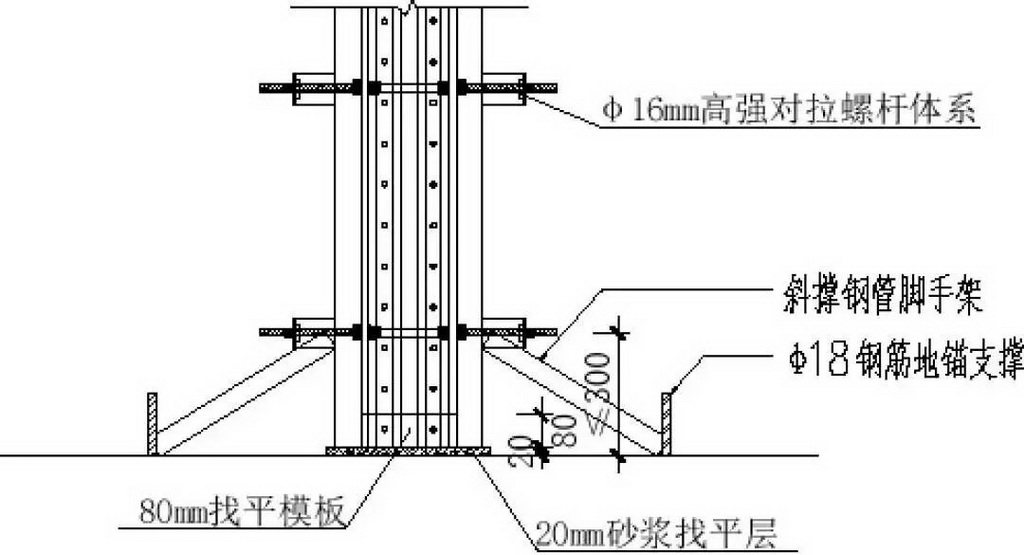

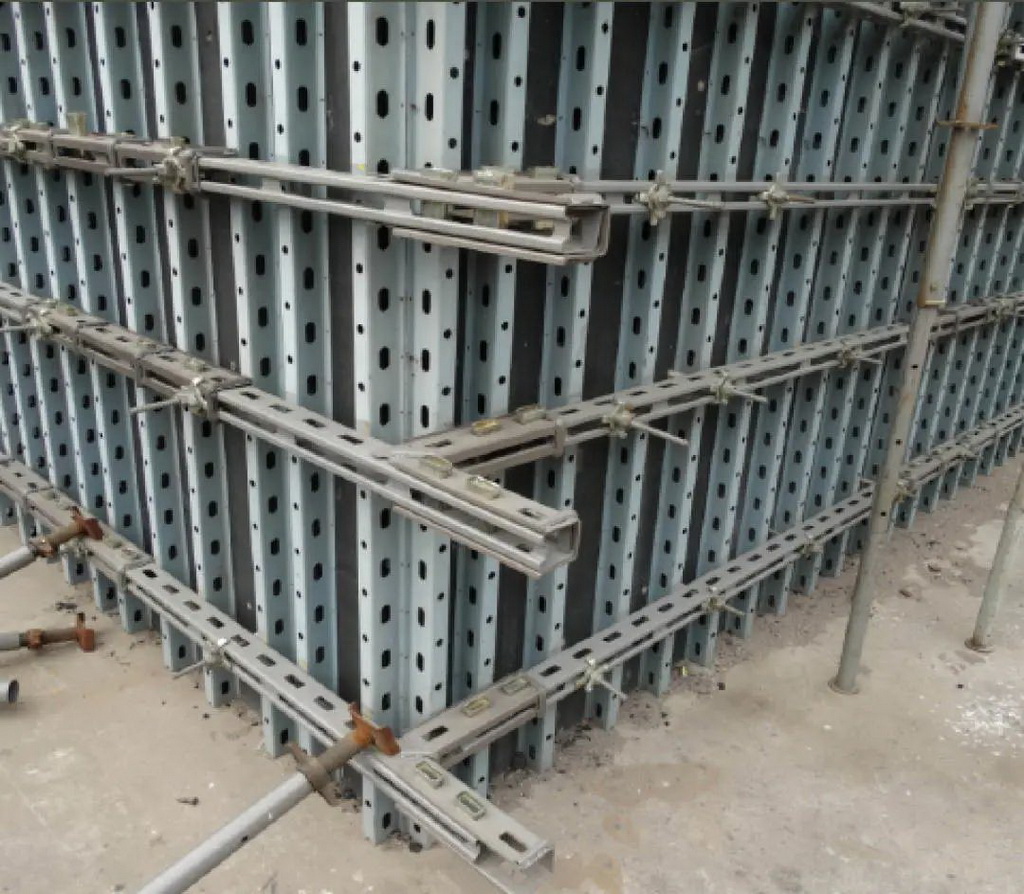

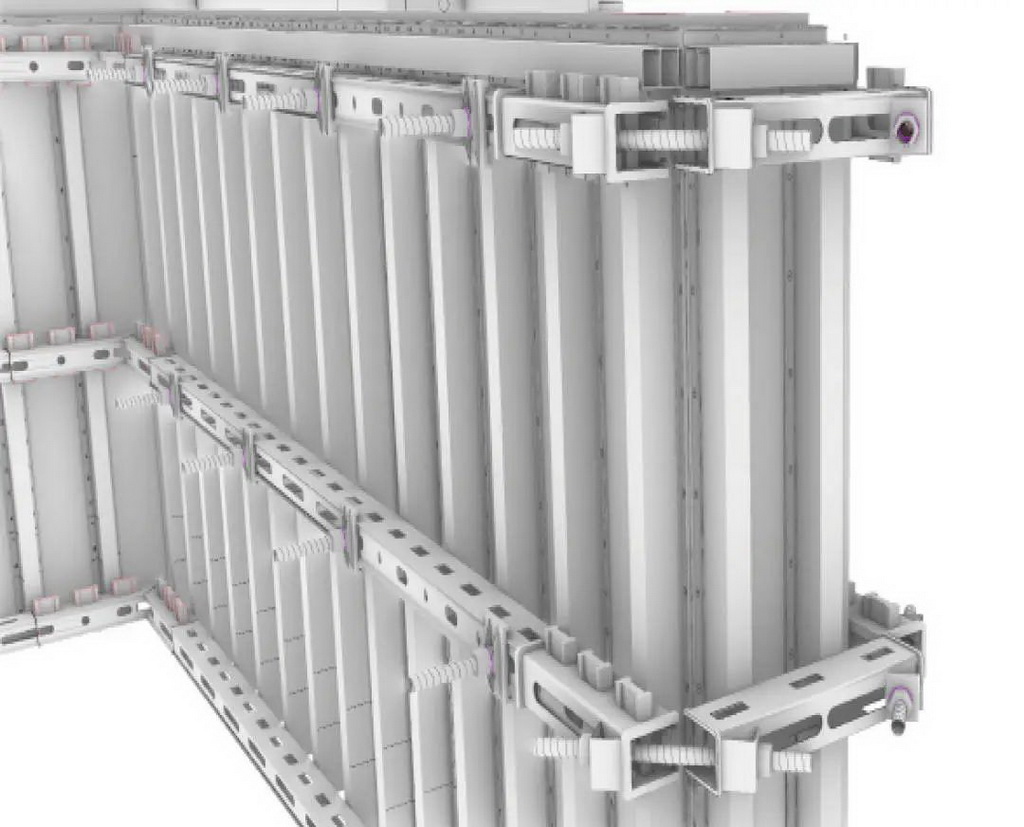

▲铝合金型材施工立面图
▲铝合金型材施工截面图

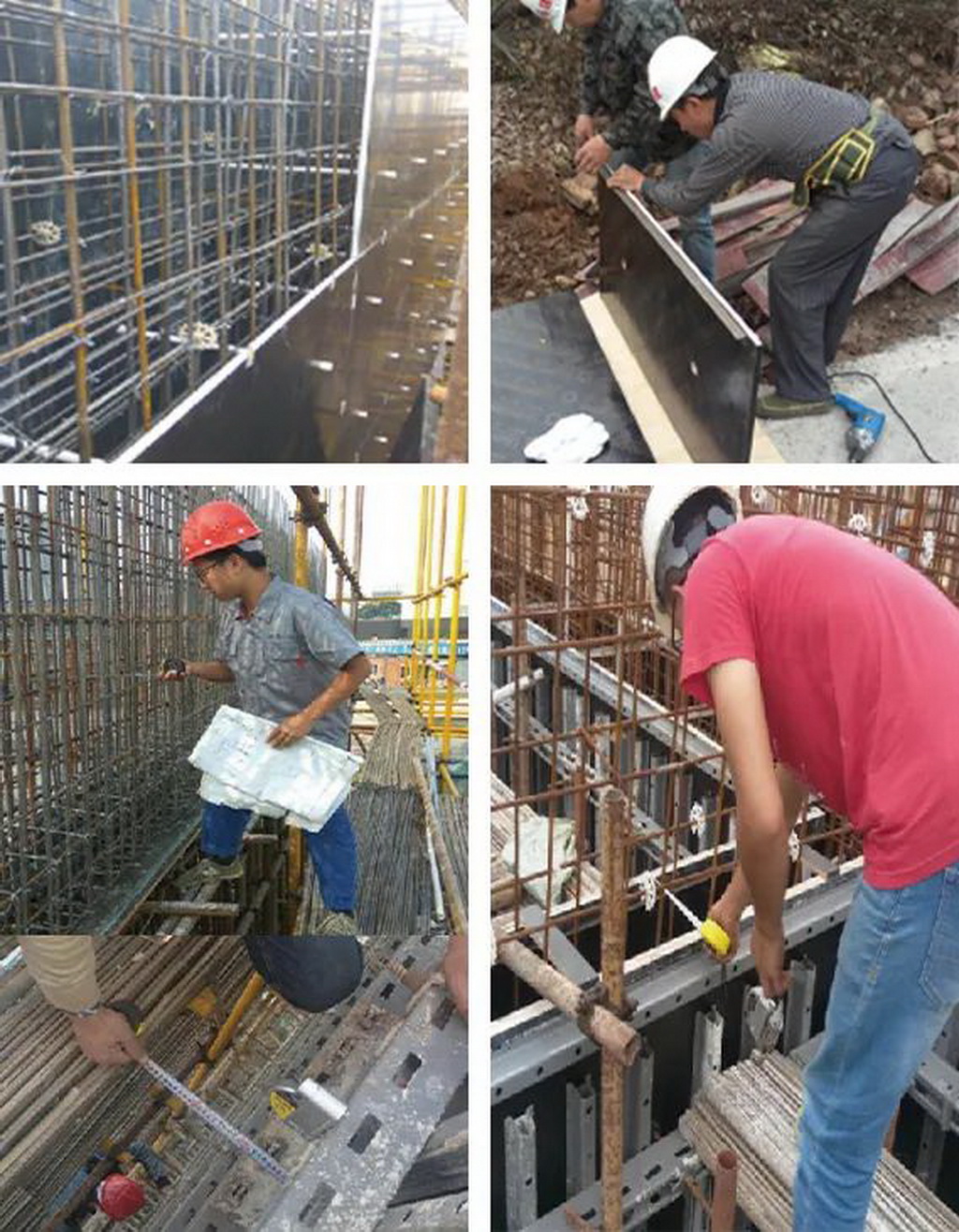

▲荣成青少年活动中心项目背楞安装
▲荣成青少年活动中心铺设衬板
(4)模板裁切,根据设计方提供的资料,深化设计图纸由模型转化为CAD,再深化标注切割数据,输入数据切割成形后,及时编码标注使用部位。

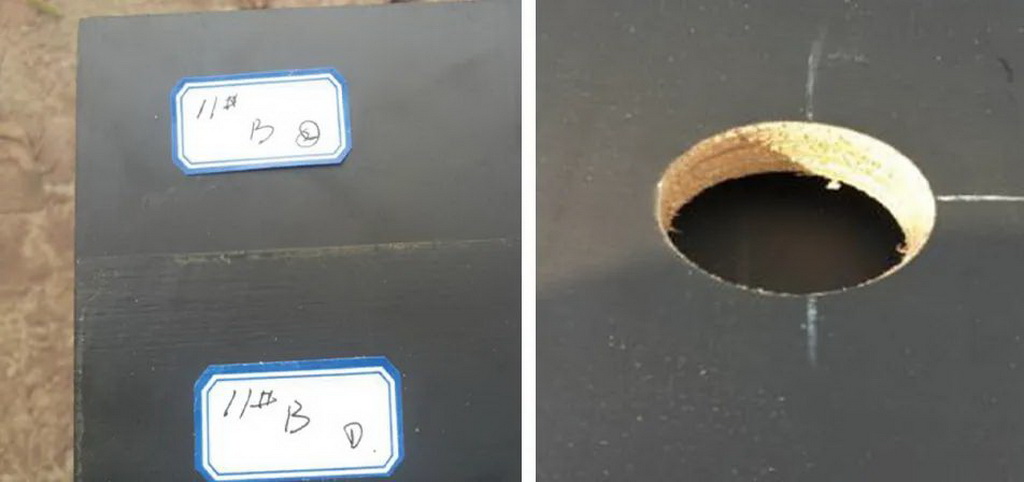

▲每一块模板背楞都进行严格编号
(5)根据业主对具体项目的质量要求标准,提前确定层数,模板之间的连接可采用双层模板(一层衬板,一层面板)。
(6)对拉螺栓的规格、品种应根据混凝土侧压力、墙体防水、人防要求和模板面板等情况选用,选用的对拉螺栓应经计算有足够的抗拉强度。

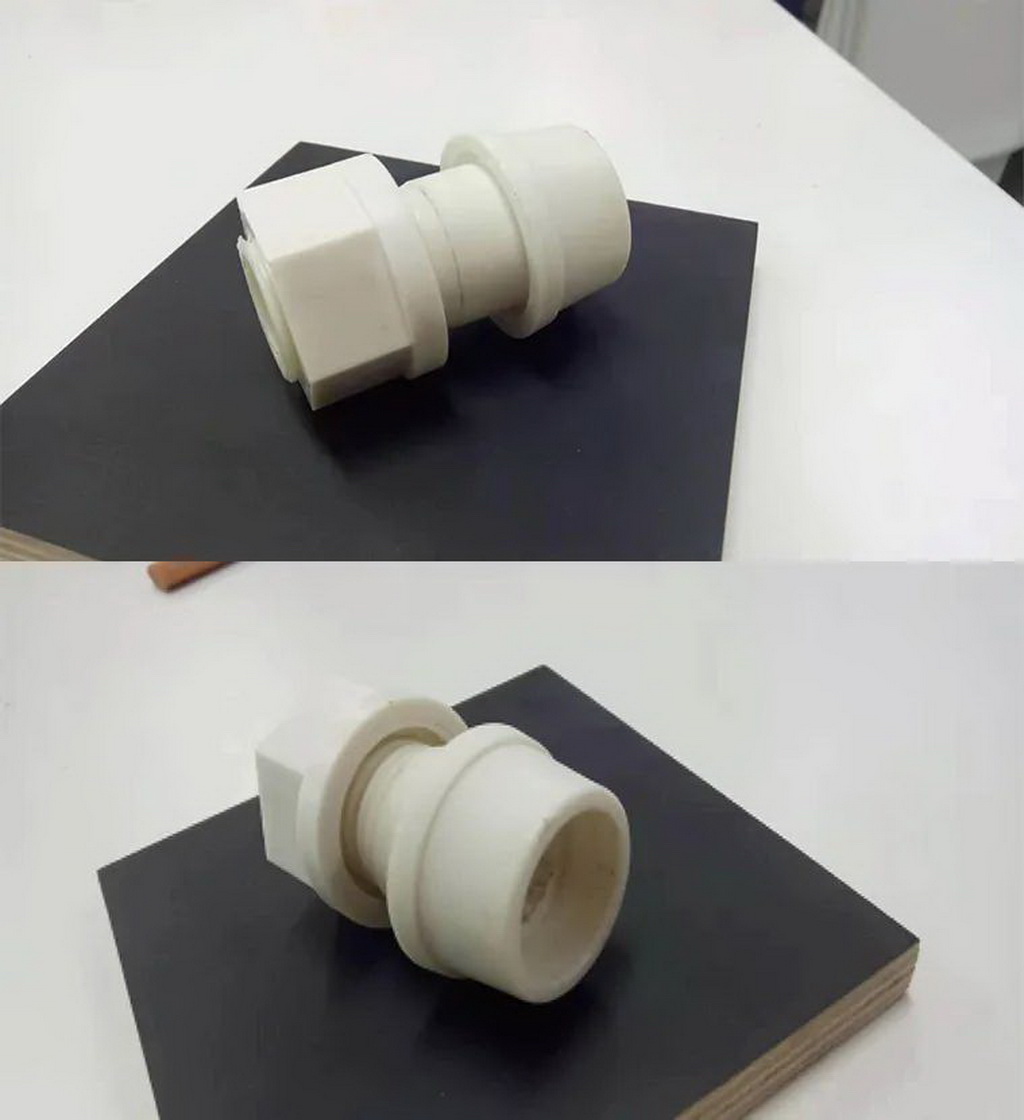

(7)对拉螺栓套管及堵头应根据对拉螺栓的直径进行确定大小,清水混凝土模板体系一般选用直径16的粗纹对拉螺杆,堵头为尼龙材料,能可靠保证成孔效果。
(8)有雨淋的门窗洞口、挑檐按设计要求设计为宽凹槽形式,以增强建筑的立体感。模板滴水线条使用梯形截面明缝条。用自攻螺丝将明缝条固定在覆膜多层板上,注意滴水线条要求交圈。

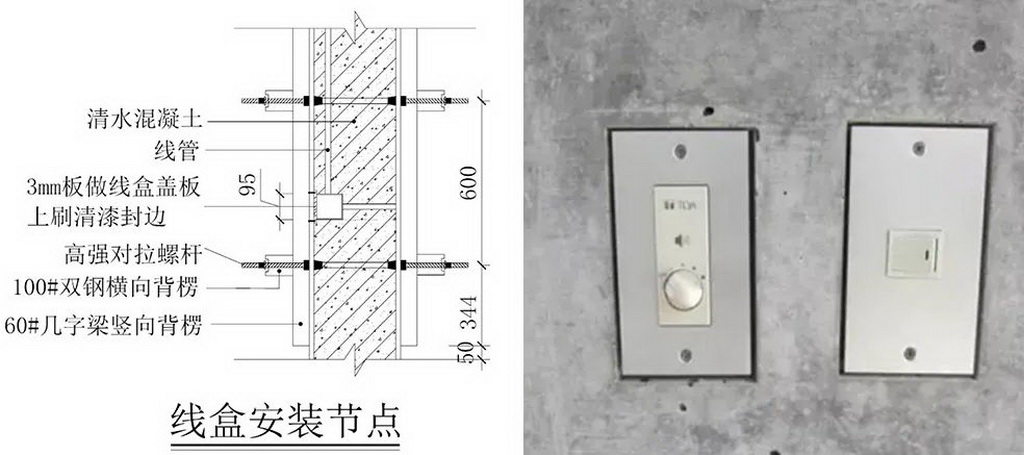

(9)安装预埋盒安装预埋的孔、洞、套管和线盒安装前必须进行认真处理,依据预埋的孔、洞、套管和线盒位置,在清水混凝土的模板上精确测量并划出位置线,依据预埋件和线盒将来外露形状,用面板裁成同其外形形状相同且比外形尺寸大3mm的板块,将该板块与模板固定,模板支设完成后,从另一边精确调整所需预埋件和线盒,使其处于附加板上,并将所需预埋件和线盒固定牢固。
03
模板安装
(1)应根据模板编号进行安装,模板之间应连接紧密;模板拼接缝处应有填缝防漏浆措施。
(2)首层根部加固防漏浆措施,混凝土施工缝处,确保模板底部与混凝土接触面严密结合不漏浆。模板安装前对支撑模板的基层进行严格找平,并测量标高,在模板底部事先镶贴密封胶条,对将与模板面接触的混凝土面进行检查,确保其顺直平整,并保证模板面与已浇筑的混凝土面严密结合。
▲首层模板根部加固侧面图
(3)大面模板与洞口模板接缝封堵严密。当遇有门、窗、安装预留洞口时,首先要对洞口模板进行严密的检查,检查内容包括:
模板安装的牢固性、模板的刚度、普通模板与清水混凝土模板接触面的平整度、垂直度、镶缝胶条的镶贴等进行逐一检查并做好记录,目的是确保该接触面接触紧密不漏浆。洞口范围内非清水模板部的封堵,应留出检查口,利用清水模板的对拉螺栓与洞口模板对拉紧密,保证洞口模板侧壁与清水面模板接触紧密不漏浆。

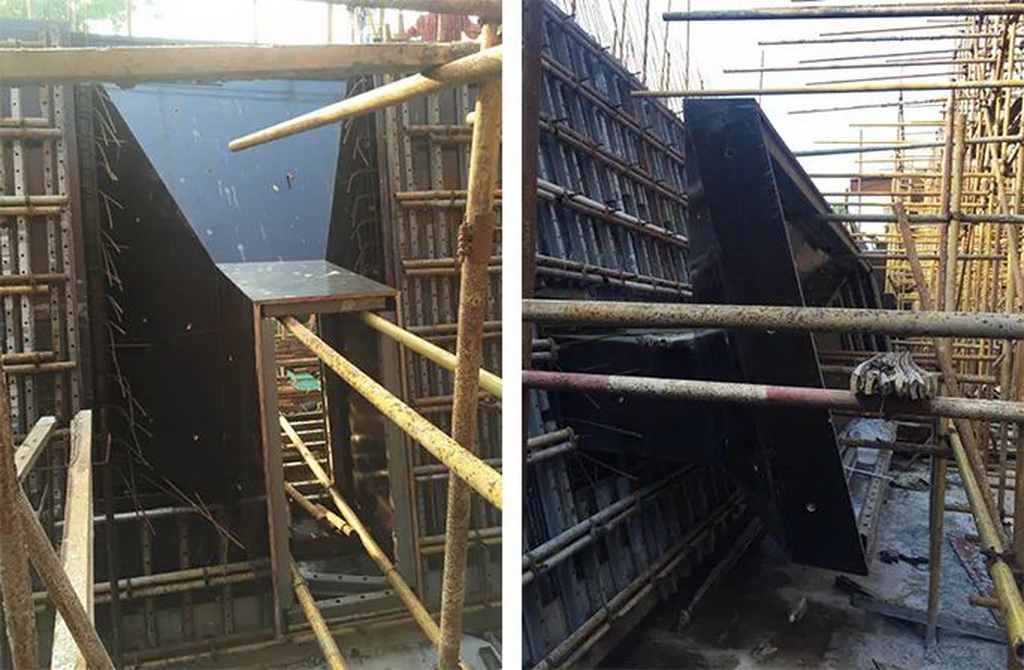

▲荣成青少年活动中心伞形柱洞口预留
(4)混凝土施工缝处,确保水平模板接缝部位底部与混凝土接触面严密结合不漏浆。模板安装前对支撑模板的基层进行严格找平,并测量标高,在模板底部事先镶贴密封胶条,对将与模板面接触的混凝土面进行检查,确保其顺直平整,并保证模板面与已浇筑的混凝土面严密结合。
(5)防止对拉螺栓孔失水
为防止螺栓孔失水,需对每一对拉螺栓套管长度进行检查,其长度误差不得大于1mm,长度误差超限的对拉螺栓套筒不得使用,检查时必须用同一尺量或固定母长做比尺,防止出现尺量累计误差。
内墙模板对拉螺栓眼位置严格按清水混凝土模板对拉螺栓眼的间距留置,其偏差应满足清水混凝土对拉螺栓孔的要求。安装对拉螺杆时,必须使其垂直于板面,通过检查其两端端头的标高和平面位置来进行判定。
螺栓孔经过深化设计,采用了密封胶环,可以确保孔与模板的紧密贴合,避免漏浆。
清水混凝土的模板施工是一项复杂并且需要技术性很强的施工工艺,施工人员一定要不断提升其自身的专业技能,才能保证施工的整体质量,进一步促进清水混凝土施工技术的创新与发展。
